干孔灌注桩怎么灌注?

二、干作业成孔灌注桩

适用于成孔深度内没有地下水的情况,成孔时不必采取护壁措施而直接取土成孔。

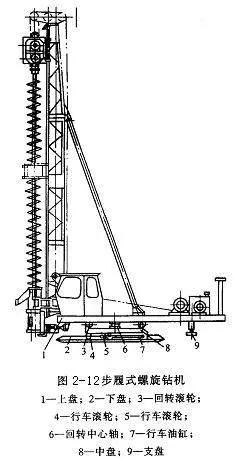

一般采用螺旋钻机

三、套管成孔灌注桩

利用锤击或振动方法将带有桩尖(桩靴)的桩管(钢管)沉入土中成孔。当桩管打到要求深度后,放人钢筋骨架,边浇筑混凝土,边拔出桩管而成桩,

施工工艺:就位→沉钢管→放钢筋笼→浇筑混凝土→拔钢管

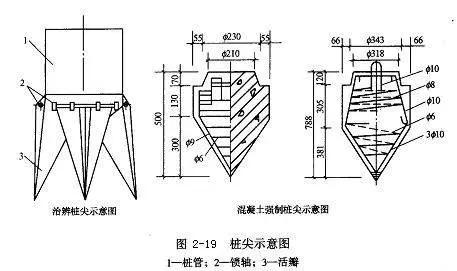

桩靴:钢筋混凝土预制桩靴、活瓣式钢桩靴 。

成孔

常用的成孔机械:振动沉桩机和锤击沉桩机

群桩基础或桩中心距小于3~3.5倍的桩径,应制定合理的施工顺序,以免影响相邻桩的质量。

混凝土浇筑与拔管

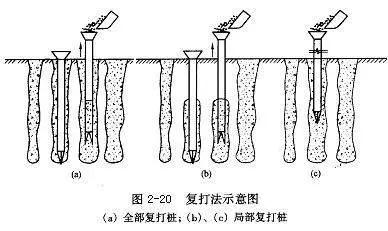

为确保灌注桩的承载力,拔管可分别采用单打法,复打法和反插法。

振动沉管法:单打法、复打法、反插法

锤击沉管法:单打法、复打法

混凝土浇筑时应注意混凝土充盈系数>1.

常见质量问题及处理方法

1、断桩

原因:由于土体因挤压隆起造成已灌完的尚未达到足够强度的混凝土桩身局部分离或断裂,更为严重的是一段桩没有混凝土。

处理方法:拔管时应保持管内混凝土面高于地面,使之具有足够的扩散压力,混凝土坍落度应控制在50~70mm。拔管时应采用复打法,并严格控制拔管的速度。

2、缩径桩

原因:桩距离太近,相邻桩施工时混凝土还未具备足够的强度,已形成的桩受挤压而断裂。

处理方法:施工时,控制中心距离不小于4倍桩径;确定打桩顺序和行车路线,减少对新灌注混凝土桩的影响。采用跳打法或等已成型的桩混凝土达到60%设计强度后,再进行下根桩的施工。

3 、吊脚桩

桩底部混凝土隔空或混凝土混入泥砂而形成软弱夹层。

原因:

地下水压力大。

预制桩尖被打坏,或桩靴活瓣缝隙大时,水及泥浆进入套筒钢管内。

由于桩尖活瓣受土压力,拔管至一定高度才张开,使得混凝土下落,造成桩脚不密实,形成松软层。

处理方法:为防止活瓣不张开,开始拔管时,可采用密张慢拔的方法,对桩脚底部进行局部翻插几次,然后再正常拔管。桩靴与套管接口处使用性能较好的垫衬材料,防止地下水及泥浆的渗入。

匿名回答于2021-02-11 18:36:13


1.水下砼采用导管法。

灌注首批混凝土时,导管下口至孔底的距离控制在25cm~40cm,且使管埋入混凝土的深度不小于1m。剪球灌注开始后,应连续地进行,并尽可能缩短拆除导管的间隔时间;灌注过程中应经常用测深锤探测孔内混凝土面位置,及时调整导管埋深。

2.分层浇筑分层振捣,适用物大体积混凝土或者墙体混凝土,有利于水化热的释放,但要点是要保证在第一层混凝土初凝前进行二层混凝土的浇筑便于结合。

匿名回答于2021-10-19 04:00:58


干孔灌注桩最好也是应该采用导管法灌注。这样能避免灌注混凝土过程中孔壁突然塌落或者泥土进入进入混凝土而形成断桩。另外还能利用混凝土的上升压力,使灌注的混凝土更加密实。

另外有条件的施工单位也可以采用泵送混凝土直接向孔内压入混凝土,但要保证泵管头一直埋在混凝土内为宜。

匿名回答于2021-12-08 03:50:36
