白鹤滩水电站怎么截流的?

白鹤滩水电站河谷狭窄.施工道路布置困难。大江截流具有流量大、受溪洛渡水电站蓄水影响项托水位变幅大、覆盖层厚、抛投强度大等特点.属于典型的高山峡谷地区大流量、变水位、深水深覆盖层截流。

截流方案编制时,充分考虑了溪洛渡水电站蓄水引起的顶托水位变化.以及坝址处边坡开挖规划和物料特性等因素,选取了宽戗堤立堵法截流.龙口水力学指标适中,创造了开挖料作为主要抛投材料直接进占的条件,运输距离近.截流保证率高;在来流量为30lOm^3//S的情况下,结合现代信息技术,及时掌握了截流过程中龙口水力学指标,合理采用开挖料直接进占实现了优质高效截流,单向进占抛投强度为2050m^3/h。经济效益与节能减排效果明显,对今后类似工程具有推广应用价值。

匿名回答于2021-01-10 06:13:09

白鹤滩水电站截流采用宽戗堤立堵法截流,是根据当地山体岩石等物理特性而用的方法。水电站座落于金沙江下游四川宁南县和云南巧家县境内,属四级梯级中的第二级,大坝高度289米,上顶孤长789米,库容206亿立方米。高水位825米,为当前中国第二世界第三大水电站,创单台百万千瓦级世界第一,装机1600万千瓦。

匿名回答于2022-07-05 08:16:51

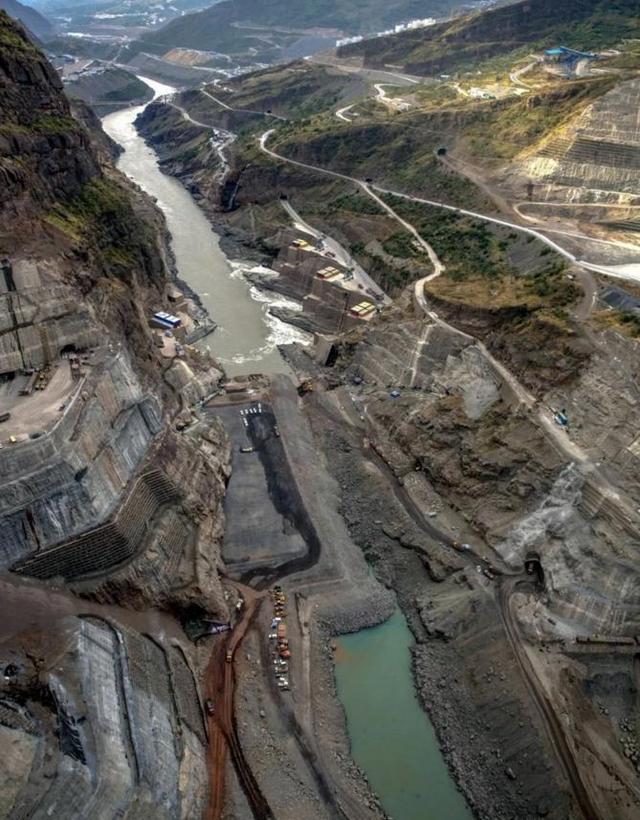

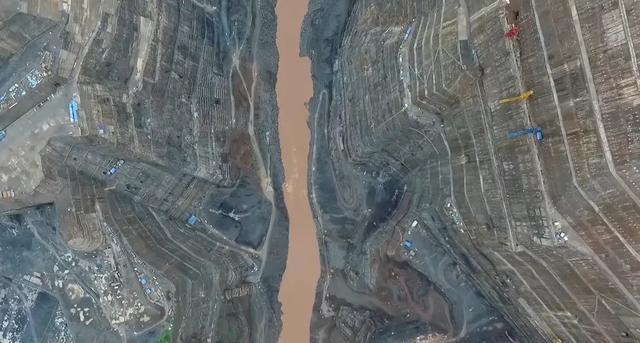

白鹤滩水电站位于金沙江下游四川省宁南县和云南省巧家县,上接乌东德水电站,下邻溪洛渡水电站,距溪洛渡水电站195km。施工期采用围堰全年挡水隧洞导流方式。导流隧洞分别布置在左岸和右岸,共5条导流隧洞,左岸3条、右岸2条,参与截流的导流隧洞为4条。考虑防渗墙施工和困堰填筑工期影响,白鹤水电站藏流施工采用分期施工方案,同步在戗堤上游形成防渗施工平台,进行防渗墙施工。为了确保围堰填筑工期,于2015年11月下旬完成截流合龙。

导流洞工程于2014年4月底完成过流验收和安全鉴定,并已顺利过流。为了进一步加大导流洞分流比,改善分流条件,于2014年12月对导流洞进口水下淤渣进行了清理。

为确保截流成功,施工中对截流方案设计和截流施工关键技术开展了深人研究,提出了宽戗堤单向立堵藏流方案,结合现代信息技术,进一步优化了实施抛投物料,提高了抛投强度,实现了优质高效截流。

具体截流设计方案请参看:《白鹤滩水电站截流设计与施工》中国水利水电第八工程局有限公司 杨承志,王信成。

匿名回答于2021-06-12 19:32:36

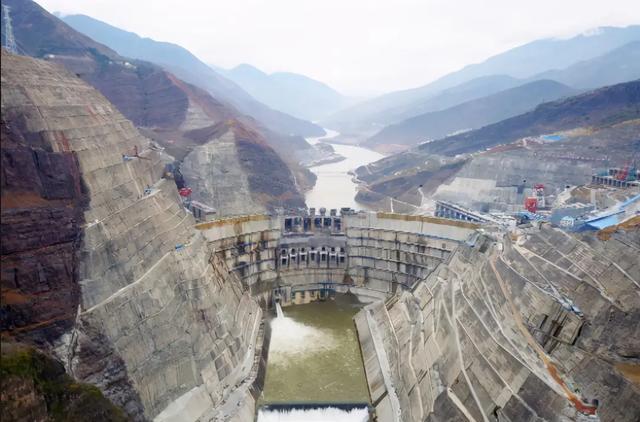

白鹤滩水电站大坝于2017年4月开始浇筑,经过近50个月的建设,实现全线浇筑到顶。白鹤滩大坝为混凝土双曲拱坝,最大 坝高289米,相当于100层楼高,坝顶弧长709米,坝顶宽度14米,共计31个坝段。大坝主体混凝土浇筑总方量达 800万立方米,“体积”超过3个胡夫金字塔,开始浇筑以来没有产生过一条温度裂缝,标志着中国已完全掌握大体积混凝土温控防裂关键技术。

坝身布置有 6个导流底孔、 7个泄洪深孔和 6个泄洪表孔,最大泄洪能力达 30098立方米每秒,用8分钟就能装满一个西湖。白鹤滩大坝布置了 7台平移式缆机,为世界最大缆机群,每台缆机额定吊重30吨,用9立方米的吊罐进行混凝土垂直运输。

匿名回答于2021-05-16 08:57:08

白鹤滩水电站位于四川省凉山州宁南县和云南省昭通市巧家县境内,是金沙江下游干流河段梯级开发的第二个梯级电站。

截流方案编制时,充分考虑了溪洛渡水电站蓄水引起的顶托水位变化.以及坝址处边坡开挖规划和物料特性等因素,选取了宽戗堤立堵法截流。

匿名回答于2021-06-12 20:55:59
